2011年08月05日中午12点,工人们结束了P25#主墩承台第一层最后一盘混凝土的浇筑、振捣工作,意味着马来西亚槟城二桥主桥首个承台混凝土浇筑工作顺利完成。槟城二桥主墩承台设计为整体式承台,结构尺寸48.1m×17.5m×6m,共5051m3,分两次浇筑,此次浇筑的是P25#主墩承台的第一层混凝土,共浇筑混凝土2398m3,历时约40个小时。
为保证主桥承台混凝土的顺利浇筑,我院作为槟城二桥试验中心充分做好技术储备工作。积极与咨工沟通,并书面向业主申请优化大体积强度混凝土强度取样频率,由原来的1组/50m3降低为1组/400m3;对承台大体积混凝土的最高温度限制由70℃提升到75℃,并获得签字认可;优化主桥承台施工细则,对混凝土原材料的储备、转运,混凝土的生产,浇筑工艺,大体积混凝土的温度控制,后期的养护等方面提出了建议。
在主桥承台施工过程中,试验中心人员轮流值班,全程跟踪监控原材料、混凝土的质量,及时了解混凝土的生产,浇筑,温度的发展,养护情况并反馈信息给工区和咨工,保证承台混凝土的质量。(刘松 邓翀 李红君 李顺凯)

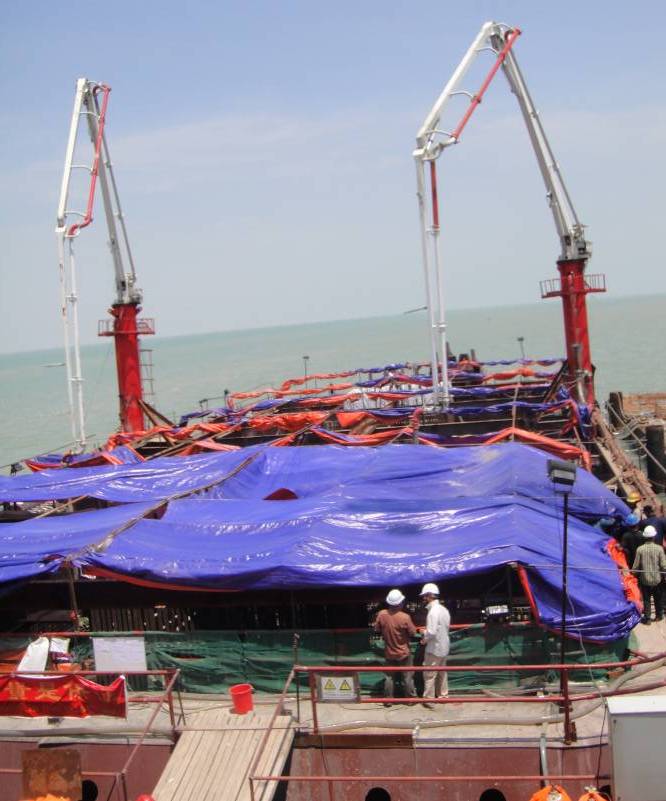

图1 P25#主墩承台第一层混凝土浇筑
图2 我院技术人员与业主(JKSB)代表现场交流混凝土质量问题
