2009年2月24日上午8时,卡西姆港上空已是艳阳高照,伴随着清脆的汽笛,六条施工船舶依次停靠到刚刚建成的临时码头。通过项目部人员十六天的共同努力,临时码头终于矗立在卡西姆港QICT二期项目西堤边。

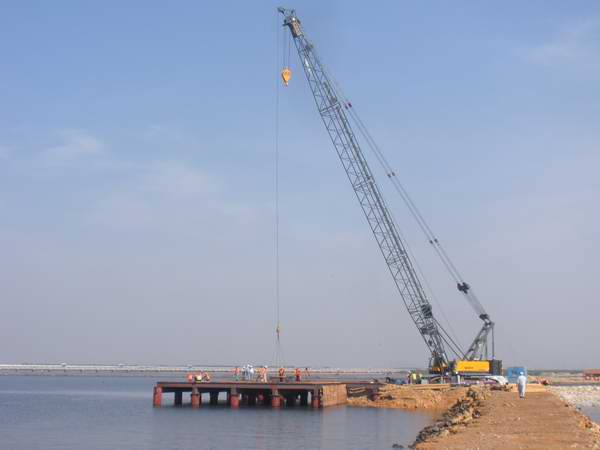

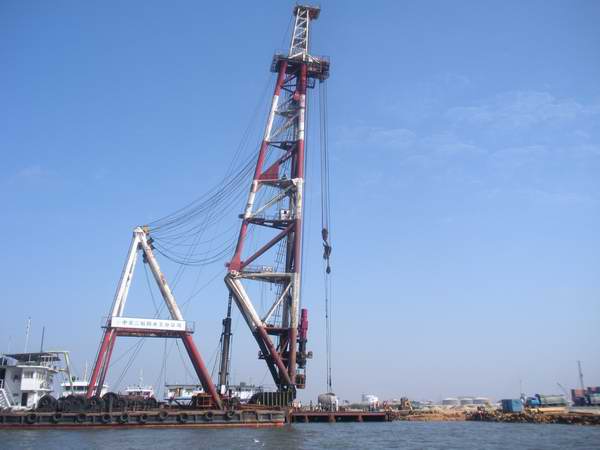

卡西姆港临时码头主要由码头平台和附属设施组成。临时码头工程全长30m,宽20m,为高桩梁板结构。主要用来QICT码头和FAP码头的钢管桩的出运、两码头钢筋砼预制的出运和水上抛石料的出运。码头最大荷载是100t履带吊在其上将单根重约40t,2016mm直径的钢管桩装驳,由武港院设计。该码头的建成为三月初即将开展的QICT码头工程打桩奠定了基础。
五分公司总工黄海欧应邀出席了码头开航仪式,黄总在码头高兴的对项目部领导讲,我参加了码头第一根钢管桩施打仪式,到今天仅16天你们克服了潮位的影响,克服了人员不够等诸多因素,完成了33根桩的施打,近300T钢结构的制作、安装,我可以代表公司完全信任你们项目部能够按照业主要求保质、按期、安全的完成码头工程施工,我期待着你们在下一步的施工组织中传来更多的捷报。
按照当地的风俗,项目部领导安排宰杀了两只羊送给配合施工的船舶,对大家的辛劳表示真诚的感谢和慰问,希望在以后的日子里通过相互配合再传施工捷报。
