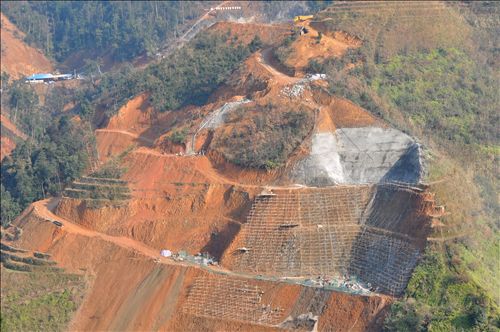

厦蓉高速BT4标地形复杂,岸坡陡峻,沟壑纵横,地貌类型为侵蚀地貌,表面岩层极为松散,地质发育的不良很容易造成山体滑坡和泥石流现象的发生,防护施工难度极大。
目前我项目防护施工作业已处于新年后的大干阶段,防护施工已取得了喜人的成绩。路基ZK124+042~ZK124+234左侧高边坡防护已完成第七级人字形骨架防护,路基开挖至第三级边坡处。
巫进沟1号大桥左线2#墩已完成所有坡面导管注浆及挂网防护施工,锚索框架梁及植草防护正在施工中;左线4#墩已完成所有坡面导管注浆挂网防护施工;右线4#墩已完成该墩所有钻孔,正在注浆及钢筋绑扎施工;右线5#墩第3级边坡完成所有导管注浆挂网防护施工,第一,第二级边坡进行锚索钻孔施工已经完成80%;右线6#墩已完成所有导管注浆挂网防护施工。
巫进沟2号大桥左线2#墩已完成所有坡面导管注浆挂网防护施工,框架梁施工中已完成锚索钻孔及安装8根;左线3#墩第4级坡面导管注浆挂网防护完成,2,3级坡面框架梁施工中锚索钻孔及安装全部完成,框架梁钢筋已绑扎完毕,正在安装模板;左线4#墩已完成所有导管注浆挂网防护施工;右线3#墩1,2,3级坡面导管注浆挂网防护完成,1,2框架梁施工中锚索钻孔及安装全部完成,框架梁钢筋安装完毕,已浇筑部分混凝土。右线4#墩已完成所有导管注浆挂网防护施工。
由于前段时间的连续春雨,再加上地质的不良,巫进沟2#桥有几个墩位出现了整体大面积的滑坡和塌垮。项目部对此极为重视,连夜召开了防护施工的专题会议,要求施工人员要攻坚克难,迎难而上。目前,项目抓住晴好天气,加大投入,采取措施,全力组织和拼抢高边坡防护、排洪沟和排洪涵等防洪抗汛工程建设,计划在雨季到来之前完成主要防排洪项目,确保路基、高边坡、料场和加工区等工程和设施免遭雨季和山洪侵害。
