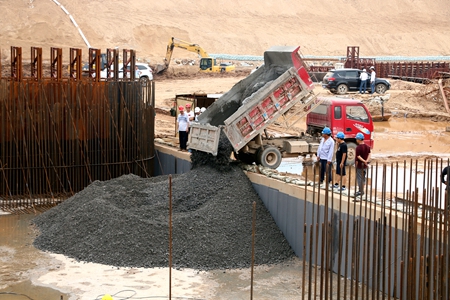

在经历了为期15天的基坑清淤工作后,7月6日,新干航电枢纽工程W3标泄水闸1#闸室开始浇筑第一仓混凝土,标志着该项目泄水闸施工局面正式打开。
泄水闸1#闸室位于船闸纵向围堰中间段,在船闸围堰顺利闭气后,1#闸室得以优先施工。由于受3月底超标准洪水的影响,泄水闸1#闸室基坑内泥沙淤积现象严重,为此,项目部制定了合理的基坑清淤施工计划,并投入挖掘机、自卸汽车等设备展开清淤工作,在设备无法施工的死角,项目部采取人工加小推车的形式进行清淤,确保清得干净,清得彻底。
据悉,泄水闸1#闸室此次浇筑量将达到2300立方米,预计需两天可浇筑完成,届时将创下项目开工以来单个仓面浇筑方量数最高记录,并为后期进一步优化大体积混凝土浇筑施工工艺提供经验借鉴。
