当地时间10月21日,巴基斯坦胡布煤码头项目举行竣工典礼,公司副总经理王建平、五分公司副经理刘诗虎代表参建单位出席仪式,标志着该项目顺利实现完工移交。
胡布燃煤电厂项目是国家主席习近平于2015年4月出访巴基斯坦时,签署的中巴51项合作协议之一,属“一带一路”及“中巴经济走廊”框架下优先实施和积极推进的重要能源项目,总投资20亿美元。项目位于巴基斯坦最大城市卡拉奇以西55公里的俾路支省胡布地区,西直面阿拉伯海,建设内容主要包括2台660兆瓦超临界燃煤机组和辅机设备,以及一个专用煤码头,项目建成投产后每年可供应电力90亿度,满足400万巴基斯坦家庭的用电需求。

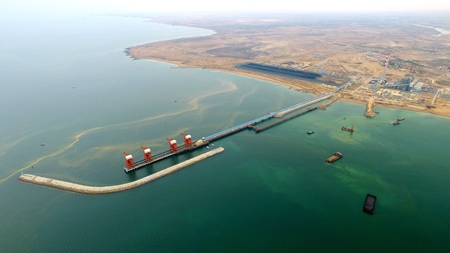

中交二航局承担胡布煤码头建设任务,主要施工内容包括488米长的引堤、507米长的引桥、727米长的离岸防波堤和宽24米、长265米的码头。其中,码头拥有两个一万吨级主泊位,可供运输煤炭的大型船只在阿拉伯外海海域安全停泊,并将煤炭从外海直接运往电厂,保证电厂“口粮”。
本项目于2017年3月21日开工以来,项目团队不畏外海风浪巨大等恶劣的自然条件影响,努力克服物料紧缺、工期紧张、商务手续复杂等困难,在码头施工过程中,与二航局武港院技术团队携手,将陆上施工常见的步履式顶推技术嫁接到打桩平台上,并运用计算机实行集中控制,研发出适用于本项目的全液压智能化打桩平台,最大限度减弱了海上涌浪对履带吊等作业设备平稳性的影响,使海上打桩如履平地,对外海施工的工效提升和成本节约起到了显著作用,相关科研成果获得国际专利认证,码头1号泊位、2号泊位也分别于2018年5月11日、7月13日顺利完成建设,并在2018年12月8日实现正式开港,投入生产运营。
在离岸距离约1公里的外海防波堤施工期间,项目团队面对5月至9月季风期外海风急浪高的挑战,积极编制专项防护方案,在季风期来临前,为尚未施工至标高的防波堤先行安装core-loc护面块体,对坡面实施有效保护;在平安度过季风期后,对部分影响坡面施工的块体进行拆除与循环利用,此举既满足环水保要求,也保障了施工质量进度,助力项目团队历时17个月高质高效完成了防波堤建设任务。
据悉,胡布煤码头建成后,可将煤炭从外海直接运往电厂,为电厂建成投产后实现年均90亿度发电量目标提供有力保障与支撑,有效缓解巴基斯坦能源短缺问题,积极促进该国经济社会发展。
