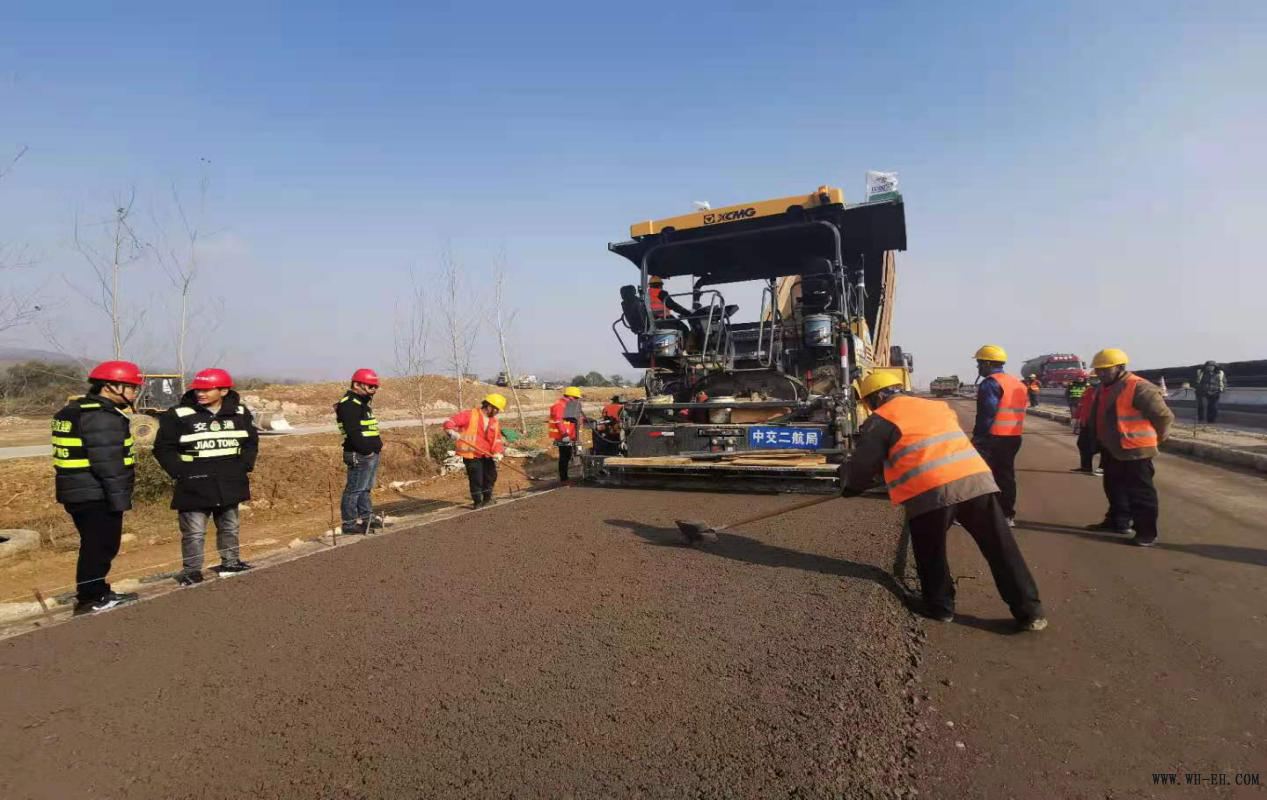

12月4日,由公司承建的无岳高速四标(改扩建段)路面低剂量水稳底基层试验段顺利完成铺设,标志项目已完成前期准备工作,正式进入路面施工的崭新阶段。
无岳高速04标主线桩号K70+436.282-K90+190,长度19.754公里,设计路段为利用既有合安高速公路进行改扩建,设计时速120公里,路基拓宽至42米,路面设计寿命15年,本项目低剂量水泥稳定碎石底基层(15cm厚)共计344049.3平方米,共需约12.4万吨低剂量水泥稳定碎石混合料。
本次试验段长度为298米,施工桩号75+542-75+840,施工时天气晴朗,东北风2级,温度5-10摄氏度。试验段位置位于双侧拼宽正常段,底基层结构形式为低剂量水泥稳定碎石,宽度7.89米,厚度15厘米,试验段用料约840吨。
铺设前,项目部组织对本次施工技术、试验、安全、机械操作等相关人员开展施工安全技术交底,确保掌握水稳层铺筑工艺流程、控制要点和标准施工注意事项。
在施工中,项目部严格控制水稳混合料拌合、运输、铺设、碾压、检测等各个环节,保证水稳铺设衔接有序,高效优质,一次成型。在试验段施工结束后,项目施工、试验、测量等技术人员对试铺路段的标高、压实度、平整度、厚度等各项指标进行了专业检测,结果均符合规范及设计要求,检测数据及成果将作为下一步大面积路面施工的指导依据。
目前,已完成的试验段已进入养生阶段,待通过验收后项目部可立即投入施工生产工作。本次水稳试验段的顺利摊铺极大鼓舞了全体参建人员的士气,为标段下一步大规模底基层施工开了一个好头,也为攻坚年底建设目标提供了有力保障。
