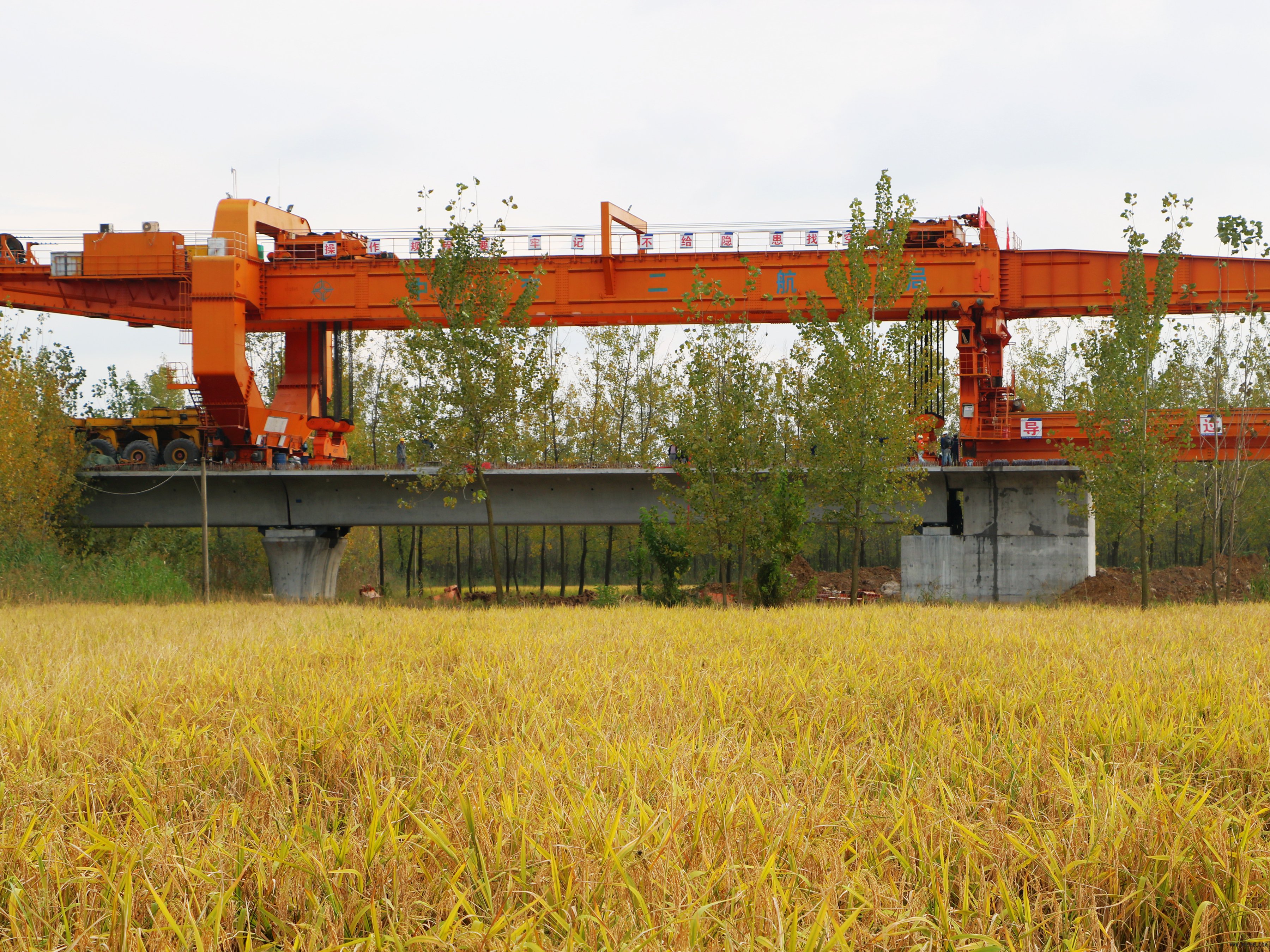

金秋送爽,丹桂飘香。徐盐铁路项目洋河制梁场中,最后一孔714.8吨箱梁,缓缓落在京杭运河特大桥0#台上。标志着制梁场小里程方向箱梁全部架设完成, 900吨架桥机将开始调头转场,架设京杭运河特大桥大里程方向。
洋河制梁场占地面积约220亩,其中生产区占地面积约为160亩,分为制梁区、存梁区、拌合区、提梁区、钢筋加工区及其他配套服务等区域。制梁场于2015年12月底进场组织施工,4个月完成了搅拌站、制存梁台座、职工生活区建设等工作。2016年8月22日,一次性通过了全国工业产品生产许可证认证,具备了批量生产的能力,并于5月6日成功预制了首榀箱梁,同年9月18日成功架设该榀32米箱梁。共需预制、架设箱梁767榀,目前已累计架梁完成425榀。
2017年是徐盐铁路的攻坚之年,箱梁架设受高压线迁改影响同时还面临关键分项图纸到位不连续,部分拆迁点协调难度大等困难,严重影响箱梁架设工期。
制梁场多次召开动员会,抢赶工期的同时,狠抓质量安全。同时,认真研究完善桥梁施工方案和安全技术方案,加强对现场搬、提、运、架人员的培训和交底工作,邀请设备部门和安全专家对箱梁架设的方案、作业指导书等进行了细致评审与现场指导,确保架梁作业稳步安全推进。小里程方向箱梁架设完成,也为线上桥面系施工拉开了序幕。
徐盐 刘玉洋
