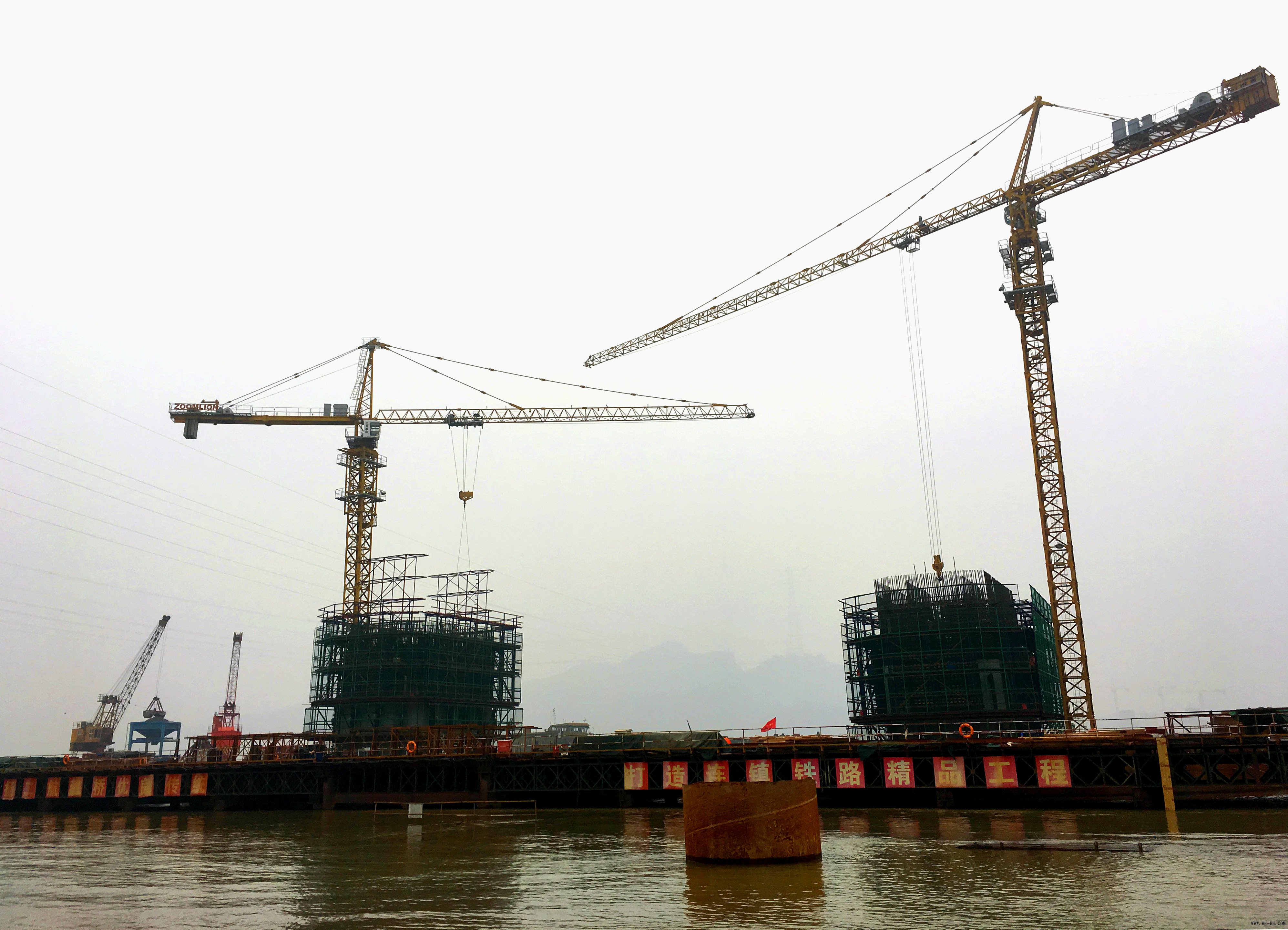

6月27日,五峰山大桥3号墩主塔首次运用液压爬模施工工艺,进行塔身混凝土浇筑施工。这也是五峰山大桥北主塔正式进入塔身爬模施工重要阶段。
大桥北主塔3号墩总高198米,共分为43个节段进行施工,塔柱第1至3节段采取搭设脚手架的支立模板法施工。从第4至43节段为液压爬模施工,每节高4.5米。液压爬模施工的塔柱内外侧,铺设了大面积的混凝土模板,该模版选用了大刚度、自重轻、修改方便的钢木组合模板结构。液压爬模施工的爬模,由上爬架、下吊架、顶升体系和模板体系构成,整个爬模外部爬架体高约13.5米,由胶合板、钢背楞、钢围檩三部分组成。钢围檩与钢背楞之间,通过焊接相连接,成为模板骨架,面板与骨架三者固结成整体。
为保证主塔塔身混凝土外观质量,项目部严把材料进场检验关,在塔身混凝土浇筑中,主桥架子队严格按设计要求施工,进行混凝土30公分高度分层浇筑,并控制好混凝土的均匀布料。
大桥北主塔3号墩总高198米,共分为43个节段进行施工,塔柱第1至3节段采取搭设脚手架的支立模板法施工。从第4至43节段为液压爬模施工,每节高4.5米。液压爬模施工的塔柱内外侧,铺设了大面积的混凝土模板,该模版选用了大刚度、自重轻、修改方便的钢木组合模板结构。液压爬模施工的爬模,由上爬架、下吊架、顶升体系和模板体系构成,整个爬模外部爬架体高约13.5米,由胶合板、钢背楞、钢围檩三部分组成。钢围檩与钢背楞之间,通过焊接相连接,成为模板骨架,面板与骨架三者固结成整体。
为保证主塔塔身混凝土外观质量,项目部严把材料进场检验关,在塔身混凝土浇筑中,主桥架子队严格按设计要求施工,进行混凝土30公分高度分层浇筑,并控制好混凝土的均匀布料。
从今年年初开始,主桥架子队就进入到紧张的主桥基础上部施工中,并相继完成从承台到台座的混凝土浇筑,以及塔柱墩身施工。此次进行的3号墩主塔首次液压爬模施工,是下游塔身的第4节。6月27日下午17时30分开始,历时6个多小时,完成塔柱高度4.5O米,浇筑混凝土方量约410立方,使下游塔身标高达到18.25米。
预计3天后,上游塔柱也将进行第4节的液压爬模混凝土浇筑。
(连镇铁路:汪永震/刘洋森)
