北沿江高速公路巢无段03标桩基施工全线开花(8月31日)

发布时间:2015-08-31阅读次数:

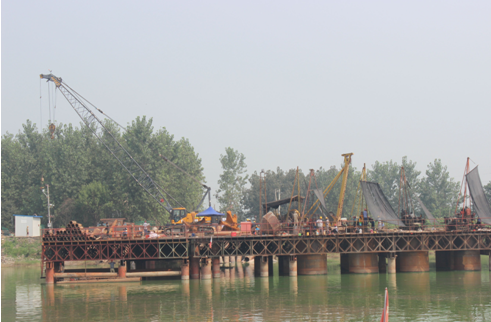

       8月29日,北沿江高速公路巢无段03标北岸主桥(裕溪河矮塔斜拉桥)桩基正式开钻,项目部各施工点已全面进入抢抓桩基施工的关键阶段。
       北沿江高速公路巢湖至无为段路基工程03标段,合同金额3.17亿元,路线全长3.375公里(左右幅平均长度)。施工内容主要是裕溪河矮塔斜拉桥、跨锥三河连续刚构桥、南北岸各一座特大桥。其主要施工重难点在于溶洞地质情况的处理、引桥钢板梁安装施工、挂篮施工,以及矮塔斜拉桥上部结构施工等。
       由于前期征地拆迁、便道难于贯通、材料难于进场等困难对工期造成了客观影响,项目部审时度势,不惧困难,摆出问题,各个击破,保证了4月25日首根桩基的开钻,目前南北岸正在有条不紊的步入正常化,全线已浇筑81根桩,并完成了系梁首件制施工。因地质情况特殊,旋挖钻、回旋钻无法投入施工,项目部科学组织,加大投入,目前全桥已有冲击钻35台,预计两天后再到位5台,严格确保2015年12月中旬完成全部桩基的施工计划。
       北沿江高速公路巢无段03标作为四公司安徽分公司新的管理模式下第一个项目,在努力维护二航局“桥品牌”的同时,牢记树立经营理念,兼顾企业宣传作用,力争在业主面前赢得口碑,为分公司坐实安徽板块、巩固安徽市场的经营目标营造良好条件和深远影响。
