江西新干航电枢纽W3标泄水闸主体工程顺利完成

发布时间:2017-01-05阅读次数:

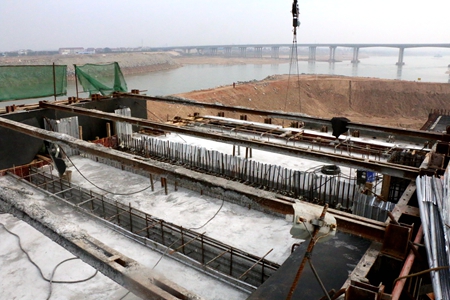

2016年12月30日晚,随着江西新干航电枢纽W3标左侧泄水闸10号闸墩最后一层混凝土浇筑完毕,闸墩成功封顶,标志着W3标泄水闸主体工程顺利完成,比计划节点提前了15天。
W3标一期泄水闸由10个闸墩组成9孔,闸墩采用闸室分缝的分离式结构。闸顶高程42.00m,1-9号墩墩厚为3.0m,其中10号墩敦厚为 8m;每孔宽度23.00m(闸孔净宽20m);单墩混凝土浇筑量为2400方,每孔闸室均设平板检修门槽、弧形工作门各一道。
2016年赣江“3.23”超标准洪水后,W3标项目部科学规划,精密组织,通过汛期填筑大型围堰、设计使用大型模板施工、改进混凝土浇筑工艺、加大资源投入等措施,在工程质量获得业主及监理一致好评下,泄水闸主体工程保质保量提前圆满完成。
目前,泄水闸金属结构安装已经全面展开,已有两扇弧形门门叶完成吊装焊接工作。
