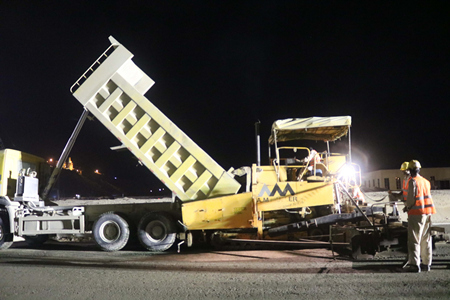

当地时间9月12日,随着夜幕的降临,摊铺机声又在瓜达尔自由区起步区响起。6小时后,起步区路面第二层水稳摊铺完毕。
瓜达尔自由区起步区园区道路采用水泥搅拌桩处理地基,桩顶标高为路床底标高,路床回填80cm厚级配碎石,路床级配碎石回填完后,将进行路面结构层施工。本工程道路施工路段路面结构设计分为两种形式,一种为高强联锁块面层,一种为水泥混凝土面层。
第二层水稳为18cm厚6%水泥稳定碎石下基层。该层水稳处于中间层,起到承上启下的作用,摊铺质量要求极为严格。项目领导、技术员、工长齐上阵,手把手指导巴籍员工摊铺技术;设备部紧密配合,紧急从国内引进摊铺机操作手,利用休息时间对巴籍操作手展开培训;安监部监督现场安全施工,指定巴籍安全员驻守在施工现场,并要求水稳摊铺前、后场必须进行安全检查。
自6月19日首次水稳摊铺,经过近三个月的坚持,瓜达尔项目克服炎热的天气、匮乏的设备紧追工期。首层水稳采用平地机、装载机等常规设备配合的方式摊铺;第二层充分利用珍贵的摊铺机,加班加点,摊铺速度显著提升!
据悉,首层摊铺用时58天,第二层仅用时38天,效率提升超过30%。
