巴基斯坦胡布煤码头桩基施工取得新进展

发布时间:2017-10-20阅读次数:

“终于完成了4根!引桥第一个墩台的基础已经夯实!”当地时间10月17日下午5时许,在完成第四根桩浇筑后,技术员陈冉在对讲机里兴奋地讲到。
分公司巴基斯坦胡布燃煤电厂煤码头是“一带一路”重要项目,建成后为1320MW燃煤发电厂供煤。2016年8月进场后,一方面受设计图纸、甲供石料、无预付款资金保障影响,另一方面实际地质条件与投标时不符引起的重大施工方案大变、直面外海季风期过长等实际情况,导致项目主体结构工程施工受阻,进展缓慢。

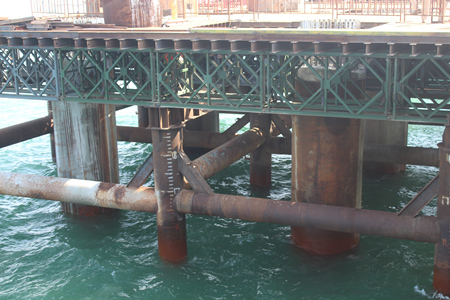

9月中旬,近5个月的季风期结束,在战风斗浪中施工的栈桥提前完成,项目进入桩基施工阶段。
项目主体结构工程共193根桩基,目前完成的4根桩基属507米长的引桥基础工程。项目部正在紧抓季风期后半年的黄金窗口施工期,24小时轮班抢工,抢抓节点目标,为明年5月的工期目标不断奋进
