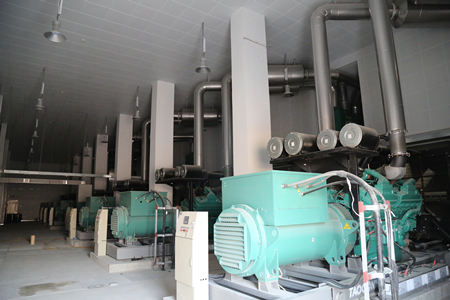

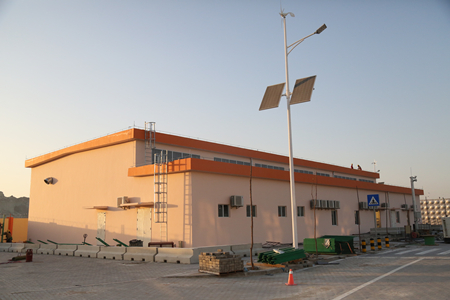

当地时间1月19日,巴基斯坦瓜达尔项目绿化工程、闸口及管理用房建筑单体顺利通过了验收,发电站顺利建成投产。
自进场以来,项目团队积极响应“一带一路”倡议,传承中巴友谊,践行企业使命,争做“中巴经济走廊”建设的“先锋团”,快速推进临建、闸口、绿化施工,在多项评比中名列前茅,赢得了各方的认可。
该项目作为“中巴经济走廊”建设的旗舰项目,占地面积约25万平方米,主要施工内容包括软基处理、道路、发电厂、通讯设施安装、安保系统、绿化工程及污水和海水处理等系列配套建筑。项目于2016年10月28日正式开工,2017年12月31日完工,2018年1月17日全面启动工程验收,预计将于1月29日开园。
